Najnowszy raport z lokalizacji elektrowni jądrowej w gminie Choczewo…

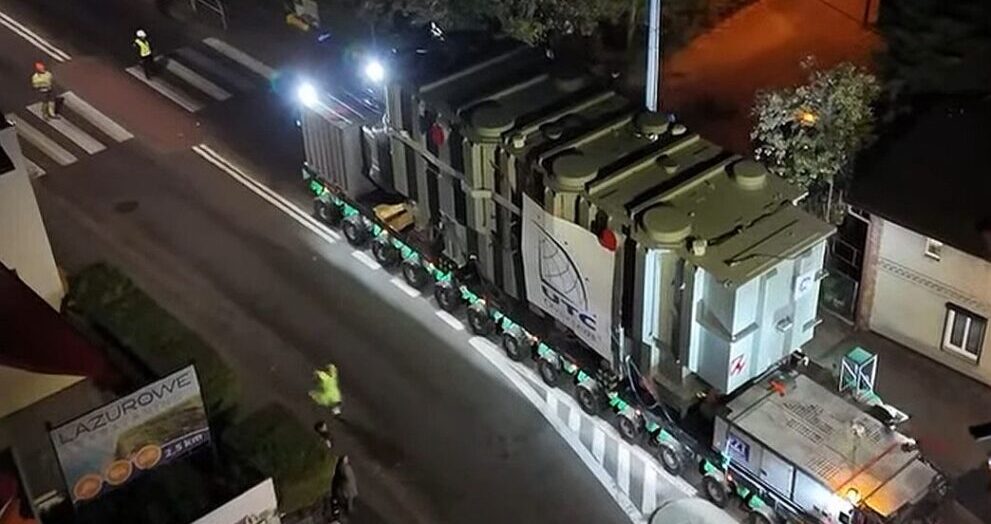

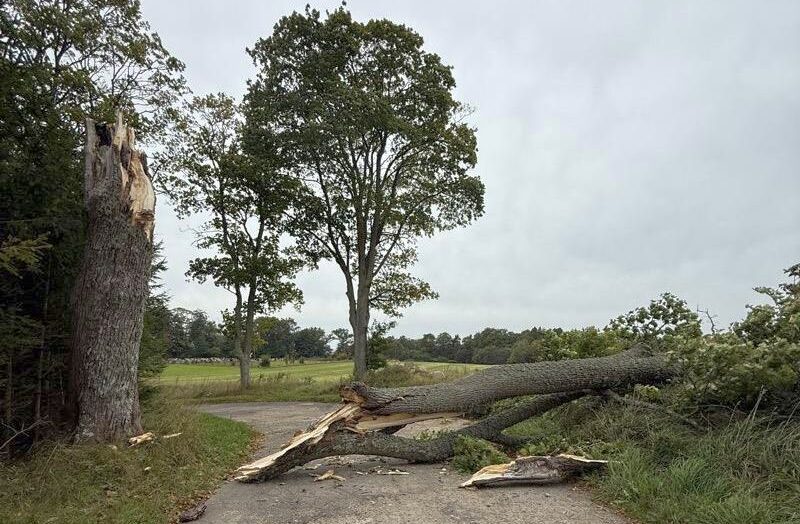

Zakończyła się najbardziej wymagająca część pierwszego etapu prac przygotowawczych – czyli wycinka. Zgodnie z zapowiedziami PEJ, te najbardziej ingerujące w otoczenie prace udało się zakończyć przed rozpoczęciem okresu lęgowego ptaków i na długo przed sezonem turystycznym. Obecnie trwa porządkowanie i wyrównywanie terenu. Usuwanie z ziemi korzeni może potrwać do kwietnia br. Zakończona została też większość prac związanych z zapewnieniem zasilania przyszłego placu budowy. W tym celu wykonano m. in. przewierty pod obszarami przy lokalizacji, gdzie przebiegać będzie nowa droga krajowa i linia kolejowa. Przewierty o długości 120 m w najgłębszym miejscu były prowadzone nawet na 8 m głębokości. Zakończyło się również wytyczanie ogrodzenia i rozpoczęto montaż słupków płotu, który okalać będzie plac budowy, tak by cały teren był bezpieczny…
