Spotkanie z inwestorem i wykonawcą budowy linii kolejowej Choczewo – Steknica [zdjęcia]

W Sali CiT Urzędu Gminy w Choczewie odbyło się dzisiaj spotkanie władz gminy Choczewo: Jarosława Bach – Wójta Gminy Choczewo, Mariusza Krzesińskiego – Zastępcy Wójta i Bożeny Szczypior – Sekretarza Gminy z przedstawicielami Polskich Elektrowni Jądrowych, PKP Polskich Linii Kolejowych [Regionu Północnego] oraz wykonawcy planowanej linii kolejowej – Spółką „Torpol” z Poznania.

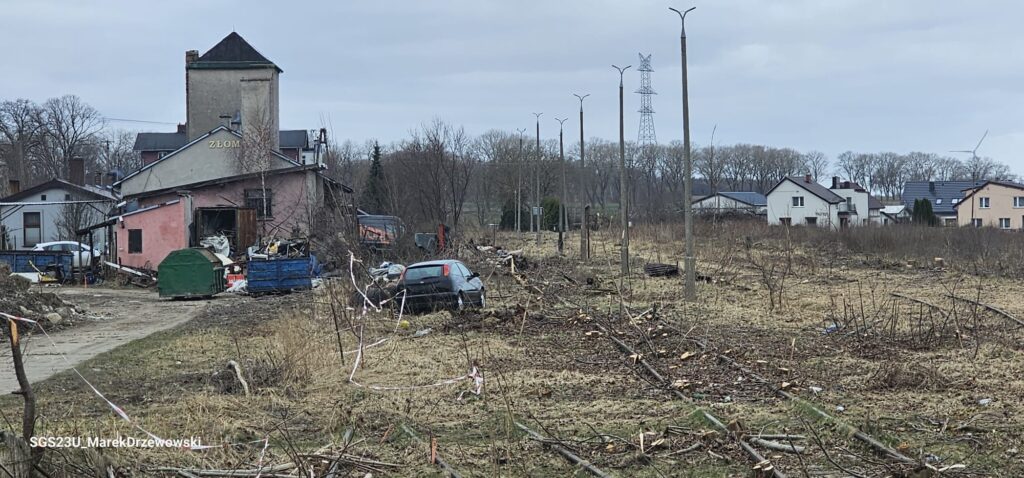

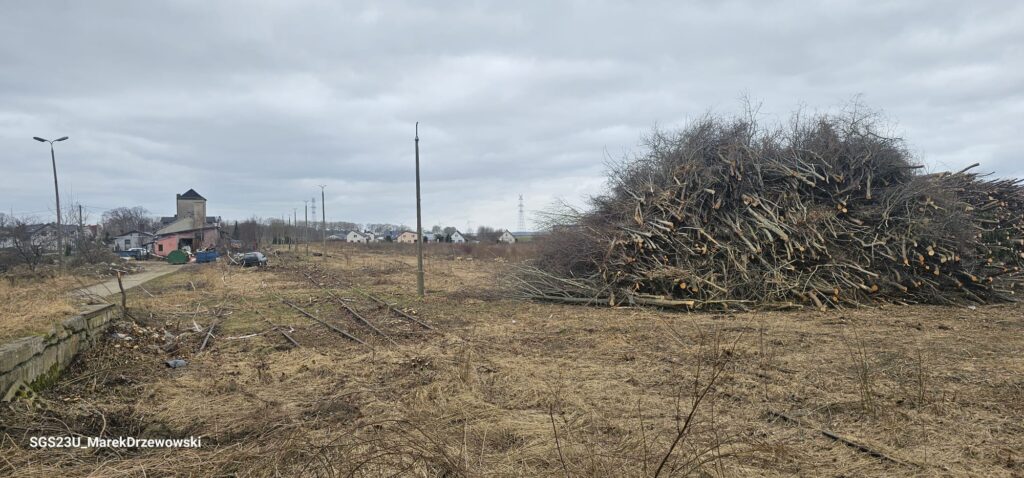

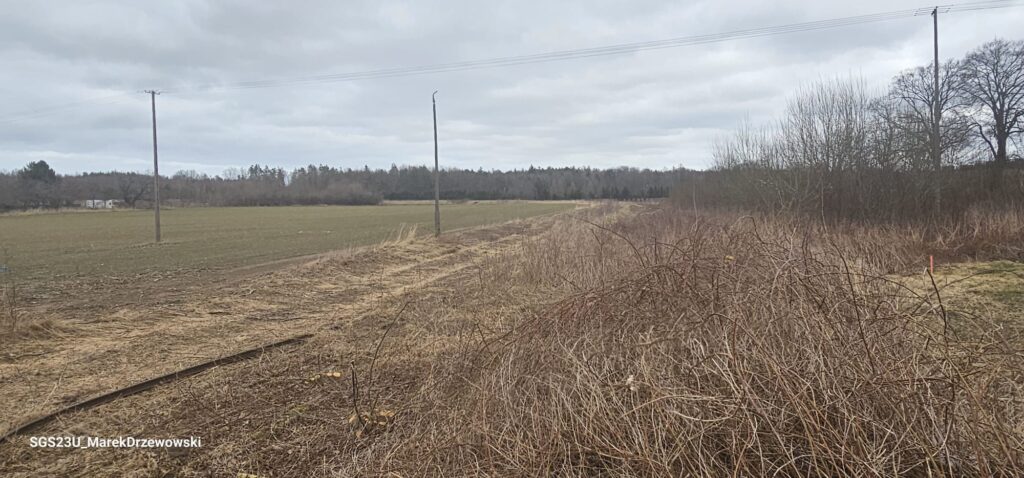

Jako pierwsza zabrała głos Anna Arentowicz – Dyrektor Projektu „Zapewnienie dostępu kolejowego do elektrowni jądrowej Lubiatowo–Kopalino” w PKP PLK S.A., która poinformowała zebranych o trwających już pierwszych pracach przygotowawczych, polegających głównie na wycince krzaków, wstępnych robotach ziemnych oraz wzmacnianiu gruntu przyszłych dróg technologicznych. Jak stwierdziła, na całym, 15-kilometrowym odcinku trasy ze Choczewa do Osetnika (Stilo) zostanie wyciętych ok. 27 ha lasu, czym już kwietniu br mają się zająć „Lasy Państwowe”. PKP PLK spodziewają się pozwolenia na budowę w czerwcu br, do tego też czasu mają trwać prace przygotowawcze.

W związku z katastrofalnym stanem dróg w Gminie Choczewo (m.in. 1430G) Z-ca Wójta stwierdził, że PKP PLK i Torpol będą miały duży problem z dostarczaniem niezbędnych materiałów na plan budowy. Rozwiązaniem mają być rzekomo, wspomniane już wyżej „drogi technologiczne” wzdłuż planowanej linii kolejowej i przyszłego placu budowy, które mają jak najmniej ingerować w ciągi komunikacyjne gminy i jej mieszkańców. Temat ten, jak również propozycje dostępu turystów do plaży z pominięciem terenu przyszłego placu budowy mają być kontynuowane a o ich efektach Wójt Gminy Choczewo poinformuje na najbliższej Sesji Rady Gminy – 23 kwietnia br. W międzyczasie, na 9 kwietnia br zaplanowano też kolejne spotkanie z PEJ, wykonawcami drogi krajowej oraz z przedstawicielami Starostwa Wejherowskiego i Lęborskiego.

Nasza redakcja spytała też o termin wykonywania prac przygotowawczych w Osetniku oraz o planowaną datę likwidacji warsztatu samochodowego „Martin” przy ul. Puckiej 7 w Choczewie. Jak usłyszeliśmy, prace przygotowawcze w Osetniku na tzw. odcinku V planowane są na przełomie kwietnia i maja br, natomiast warsztat samochodowy ma zostać „zlikwidowany” najpóźniej do końca kwietnia br.

W trosce o mieszkańców gminy oraz właścicieli działek podlegających wywłaszczeniu, PKP PLK zostały zobowiązane do przygotowania w terminie do 14 kwietnia br kompleksowej informacji o procedurze wywłaszczeń i odszkodowań, tak by można było ją przekazać na kwietniowej sesji rady gminy.

Po uzyskaniu pozwolenia na budowę przez PKP PLK, Wójt Gminy Choczewo będzie też chciał rozpocząć rozmowy w Dyrekcją Spółki odnośnie planowanej adaptacji nieczynnego już od lat odcinka linii kolejowej „230” z Choczewa do Garczegorza i utworzenia w tym miejscu ścieżki rowerowej.

Choczewo24.info
Przegląd prywatności

Ta strona korzysta z ciasteczek, aby zapewnić Ci najlepszą możliwą obsługę. Informacje o ciasteczkach są przechowywane w przeglądarce i wykonują funkcje takie jak rozpoznawanie Cię po powrocie na naszą stronę internetową i pomaganie naszemu zespołowi w zrozumieniu, które sekcje witryny są dla Ciebie najbardziej interesujące i przydatne.
