Inwestycja, na którą umowy z wykonawcami Generalna Dyrekcja Dróg Krajowych i Autostrad (Oddział Gdańsk) popisała w II i III kw. br, powstaje w formule „projektuj i buduj”. Oznacza to, że obecnie, zgodnie z harmonogramem, trwają prace projektowe. Roboty w terenie rozpoczną się w przyszłym roku, po uzyskaniu niezbędnych pozwoleń na budowę…

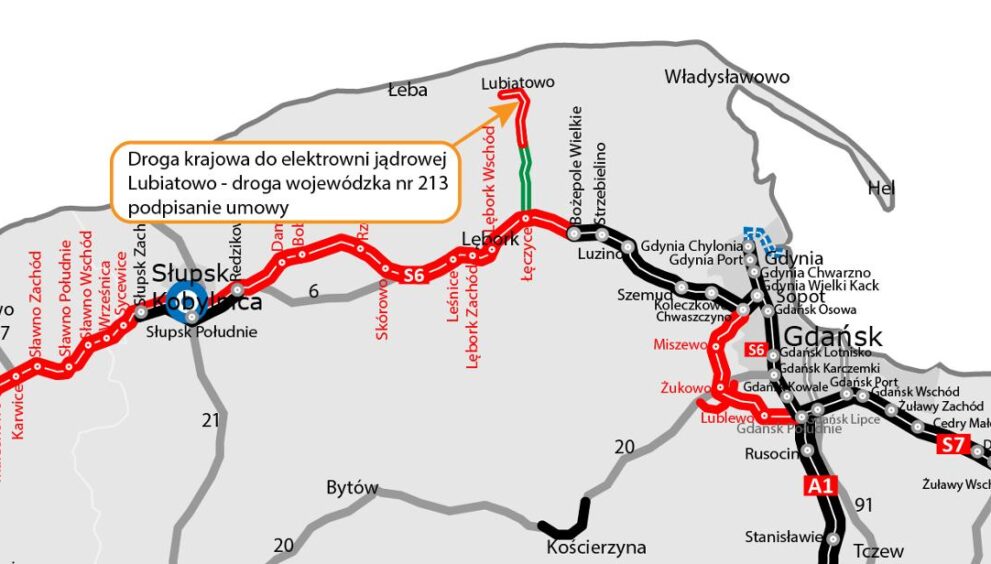

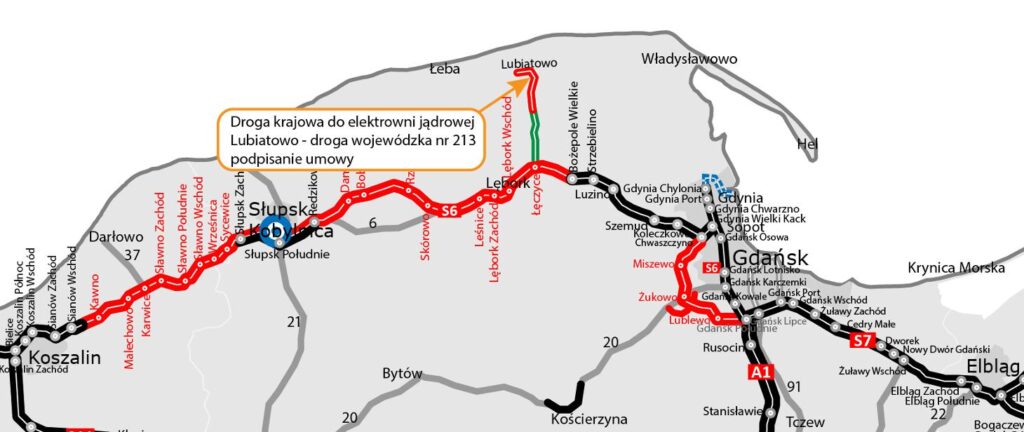

Budowa drogi do elektrowni jądrowej „Lubiatowo-Kopalino” o dług. 26 km, została podzielona na dwa odcinki realizacyjne: od Lubiatowa do drogi wojewódzkiej nr 213 (ok. 11 km) oraz od DW213 do węzła Łęczyce na S6 (ok. 15 km). Dodatkowo, w ramach obecnie powstającej drogi ekspresowej S6 Leśnice – Bożepole Wielkie, wykonany zostanie łącznik między drogą powiatową w Łęczycach a drogą ekspresową S6, który skomunikuje nową drogę krajową z węzłem Łęczyce. Droga o przekroju 1×2 w klasie GP (główna ruchu przyspieszonego) projektowana jest po nowym śladzie.
Za odcinek o dług. blisko 11 km odpowiada konsorcjum firm Polimex Infrastruktura, Polimex Mostostal i Mosty Łódź. Wartość umowy wynosi ponad 177 mln zł. Wykonawca w pierwszej kolejności prowadzi prace projektowe, a następnie uzyska decyzję o zezwoleniu na realizację inwestycji drogowej (ZRID). Dopiero w kolejnym etapie rozpoczną się prace w terenie. Ich zakończenie planowane jest w II kw. 2028 roku. Drugi, 15-kilometrowy odcinek wybuduje konsorcjum firm Aldesa Construcciones Polska i Aldesa Construcciones. Wartość umowy wynosi prawie 200 mln zł. Trasa od DW213 do węzła Łęczyce na drodze ekspresowej S6 jest również realizowana w formule „projektuj i buduj”. Na tym odcinku drogi zakończenie robót planowane jest w IV kw. 2028 roku.
Budowa drogi krajowej do elektrowni jądrowej to ważna inwestycja nie tylko z perspektywy strategicznej, ale również z punktu widzenia mieszkańców przyległych do niej terenów. Nowa trasa zwiększy przepustowość układu komunikacyjnego, odciąży sieć dróg lokalnych, a dodatkowo skróci czas przejazdu między Trójmiastem i nadmorskimi miejscowościami w gminie Choczewo. Inwestycja poprawi bezpieczeństwo i komfort podróżnych. Będzie miała również kluczowe znaczenie w sezonie turystycznym, stanowiąc alternatywę dojazdu nad Bałtyk.
Nowa droga poprawi też bezpieczeństwo wszystkich użytkowników oraz zmniejszy negatywne oddziaływanie transportu na otoczenie, w tym na warunki życia lokalnej społeczności (m.in. obniżenie poziomu hałasu, drgań oraz ilości zanieczyszczeń emitowanych przez transport). Dodatkowo nawierzchnia będzie dostosowana do ruchu pojazdów o nacisku 11,5 t na oś. Droga krajowa do elektrowni jądrowej „Lubiatowo-Kopalino” została ujęta w uchwale Rady Ministrów w sprawie ustanowienia programu wieloletniego pod nazwą „Program wspierania inwestycji infrastrukturalnych w związku z realizacją kluczowych inwestycji w zakresie strategicznej infrastruktury energetycznej, w tym elektrowni jądrowej, w województwie pomorskim”.
Kalendarium prac:
Lubiatowo – droga wojewódzka nr 213
- 23 sierpnia 2022 r. – podpisanie umowy na opracowanie Koncepcji programowej (Transprojekt Gdański)
- 28 czerwca 2024 r. – złożenie wniosku o wydanie decyzji środowiskowej (DŚU)
- 31 grudnia 2024 r. – uzyskanie DŚU
- 8 sierpnia 2024 r. – ogłoszenie przetargu na realizację w systemie Projektuj i buduj
- 28 marca 2025 r. – wybór najkorzystniejszej oferty
- 17 kwietnia 2025 r. – podpisanie umowy z wykonawcą (konsorcjum Polimex Infrastruktura, Polimex Mostostal i Mosty Łódź) i rozpoczęcie prac projektowych
- I kwartał 2026 r. – planowane złożenie wniosku o wydanie decyzji ZRID
- II kwartał 2026 r. – planowane uzyskanie decyzji ZRID
- II kwartał 2027 r. – planowane zakończenie robót dla tzw. „ostatniej mili”, czyli 5-kilometrowej drogi technicznej od elektrowni
- II kwartał 2028 r. – planowane zakończenie robót
Droga wojewódzka nr 213 – droga ekspresowa S6 (węzeł Łęczyce)
- 23 sierpnia 2022 r. – podpisanie umowy na opracowanie Koncepcji programowej (Transprojekt Gdański)
- 28 czerwca 2024 r. – złożenie wniosku o wydanie DŚU
- 31 stycznia 2025 r. – uzyskanie DŚU
- 8 sierpnia 2024 r. – ogłoszenie przetargu na realizację w systemie Projektuj i buduj
- 29 kwietnia 2025 r. – wybór najkorzystniejszej oferty
- 4 lipca 2025 r. – podpisanie umowy z wykonawcą (konsorcjum Aldesa Construcciones Polska i Aldesa Construcciones) i rozpoczęcie prac projektowych
- II kwartał 2026 r. – planowane złożenie wniosku o wydanie decyzji ZRID
- III kwartał 2026 r. – planowane uzyskanie decyzji ZRID
- IV kwartał 2028 r. – planowane zakończenie robót
Źródło informacji: GDDKiA (Oddział Gdańsk)
